كثير من أصحاب المنشآت يكتشفون متأخرًا أن المبنى الذي استأجروه «قائم ومرخّص» لا يعني أنه جاهز لنشاطهم الجديد. الكود السعودي للحماية من الحرائق SBC 801 لا يتعامل مع المبنى القائم كصفحة بيضاء ولا كمبنى محصّن من المتطلبات؛ بل يضع له مسارًا خاصًا يبدأ من سؤال واحد: هل تغيّر شيء في المبنى أو في طريقة استخدامه؟ هذا المقال يشرح ذلك المسار بلغة عملية، ويوضح متى يصبح تقرير ملاءمة أنظمة الأمن والسلامة من مكتب هندسي متخصص هو الخطوة التي لا يمكن تجاوزها.
أولًا: المبنى القائم ليس خارج الكود
الفهم الشائع أن الكود يُطبَّق على المباني الجديدة فقط غير دقيق. من حيث التصميم والتشييد، يُلزَم المبنى القائم بالمتطلبات في حالات محددة: إذا لم يكن مستوفيًا للأنظمة أصلًا وقت صدور الكود، أو إذا دخل ضمن الحالات التي يخصّها الكود بمتطلبات المباني القائمة، أو إذا رأت الجهة المختصة أنه يشكل خطرًا واضحًا على الأرواح أو الممتلكات.
أما من حيث التشغيل والصيانة، فالأمر أوضح: متطلبات فحص أنظمة الحريق واختبارها وصيانتها وحفظ سجلاتها تسري على كل المباني العاملة، قديمها وجديدها. فحتى المبنى الذي لا يُطالَب بإعادة تشييد أنظمته يُطالَب بإبقائها تعمل وبإثبات ذلك بسجلات.
وعندما يتعارض متطلبان على المبنى نفسه، فالقاعدة التي يعتمدها الكود أن المتطلب الأكثر تحديدًا هو الذي يُطبَّق، والأكثر تقييدًا هو الذي يحكم. وهذه القاعدة هي ما يستند إليه المكتب الهندسي عند ترتيب الملاحظات في تقرير الملاءمة.
لا تعرف ما المطلوب لنشاطك بالتحديد؟ جرّب أداة تحديد متطلبات رخصة الدفاع المدني: اكتب نشاطك ومساحته واعرف المسار المناسب من بيانات بوابة سلامة.
ثانيًا: متى يُطلب من المالك تقرير من مكتب هندسي متخصص؟
هنا النقطة التي تهمّك مباشرة. يضع الكود على عاتق المالك — أو من يمثله كالمستأجر أو المشغّل — مسؤولية تقديم تقرير يثبت سلامة المبنى القائم، صادر عن مكتب هندسي متخصص في الوقاية والحماية من الحريق، وذلك عند:
- إضافة مكونات بناء جديدة أو ترميم أو توسعة.
- تغيير استخدام المبنى أو النشاط (مثل تحويل معرض إلى مطعم، أو مكتب إلى عيادة).
- أي تعديل جوهري على المبنى أو أنظمته.
وإذا تبيّن أن بعض المتطلبات لا يمكن تطبيقها حرفيًا في مبنى قديم، يتضمن تقرير المكتب الهندسي الحلول الهندسية البديلة التي تحقق مستوى السلامة المطلوب بطريقة أخرى، وتُعامل تلك الفترة كمرحلة إشغال مؤقتة إلى حين الاكتمال.
ثلاثة أمور يُلاحظها من يعمل في هذا المجال:
- المسؤولية لا تسقط عن المستأجر. من يمثل المالك يلتزم بما يلتزم به المالك.
- التقرير ليس من المقاول المنفذ، بل من مكتب هندسي مستقل ومتخصص.
- الحلول البديلة هي قيمة التقرير الحقيقية؛ فالفرق بين قائمة ملاحظات عامة وتقرير ملاءمة محترف هو أن الثاني يقول لك كيف تحقق المتطلب في مبناك تحديدًا.
ثالثًا: تغيير النشاط يعني ترخيصًا جديدًا
من المبادئ الثابتة في الكود أن التراخيص لا تنتقل من شخص لآخر ولا من نشاط لآخر. أي تغيير في الإشغال أو التشغيل أو الإيجار أو الملكية يستوجب ترخيصًا جديدًا. فالمحل الذي كان معرضًا وتحوّل إلى مقهى، أو المستودع الذي صار مركز توزيع بتكدس أعلى، لا يرث ترخيص النشاط السابق. ويضيف الكود قاعدة أوضح: لا يجوز إشغال المبنى قبل صدور الترخيص وإجراء التفتيش الذي يثبت استيفاء المتطلبات.
رابعًا: ما الذي يطلبه الكود من المباني القائمة تحديدًا؟
يخصّص الكود بابًا كاملًا للمباني المشيدة قبل صدوره، هدفه المعلن توفير الحد الأدنى من السلامة من الحريق لشاغلي تلك المباني، لا إعادة بنائها على أحدث المواصفات. وعند عدم الامتثال تُخطر الجهة المختصة المالك، وعليه اتخاذ ما يلزم. أبرز ما يفحصه المكتب الهندسي في هذا الإطار:
| المحور | ما يتطلبه الكود من المبنى القائم (إجمالًا) | ما يعنيه لمنشأتك |
|---|---|---|
| الحد الأدنى من الحماية | التوافق على الأقل مع الأحكام الدنيا، ولا يجوز تفسير متطلبات المباني القائمة بما يسمح بإلغاء أنظمة حماية موجودة أو تقليل مستوى السلامة | لا تُزال كواشف أو رؤوس رش قديمة أثناء التشطيب بحجة أن المبنى قديم |
| الفتحات الرأسية | إغلاق أو حماية آبار السلالم والمصاعد والخدمات التي تربط أكثر من طابق | أكثر الملاحظات شيوعًا في المباني متعددة الطوابق المحوَّلة لنشاط تجاري |
| شبكات الرش الآلي | مطلوبة في حالات محددة بحسب نوع الإشغال والمساحة والارتفاع | يحدد المكتب الهندسي هل يدخل نشاطك الجديد ضمن الحالات الملزمة |
| الأنابيب الرأسية | مطلوبة حيث يقتضي الأمر، مع إمكانية قبول بدائل بموافقة الجهة المختصة عندما تتوفر قدرة الاستجابة | بديل هندسي معترف به للمباني التي يصعب فيها التركيب الكامل |
| الإنذار والكشف | تركيب نظام إنذار مقبول مع إشعار الشاغلين، ويُستثنى الإشغال الذي لديه نظام قائم | النظام الموجود يُفحص ويُختبر، ولا يُستبدل تلقائيًا |
| إنذارات الدخان وأول أكسيد الكربون | مطلوبة في إشغالات محددة | تظهر غالبًا في السكن المشترك والمرافق الصحية والتعليمية |
| وسائل الخروج | الحد الأدنى من المخارج بحسب الكود الساري وقت التشييد، ويُطبق الأكثر تقييدًا عند التعارض | عدد المخارج وعرضها يُراجع على النشاط الجديد لا على التصميم الأصلي |
| علامات الخروج وإنارة الطوارئ | علامات مضاءة تبقى مرئية عند انقطاع التيار، مع مصدر طاقة طارئ يعمل تلقائيًا | أول اختبار ميداني: قطع التيار ومراقبة اللوحات والإنارة |
خامسًا: ماذا يتضمن تقرير ملاءمة أنظمة الأمن والسلامة عمليًا؟

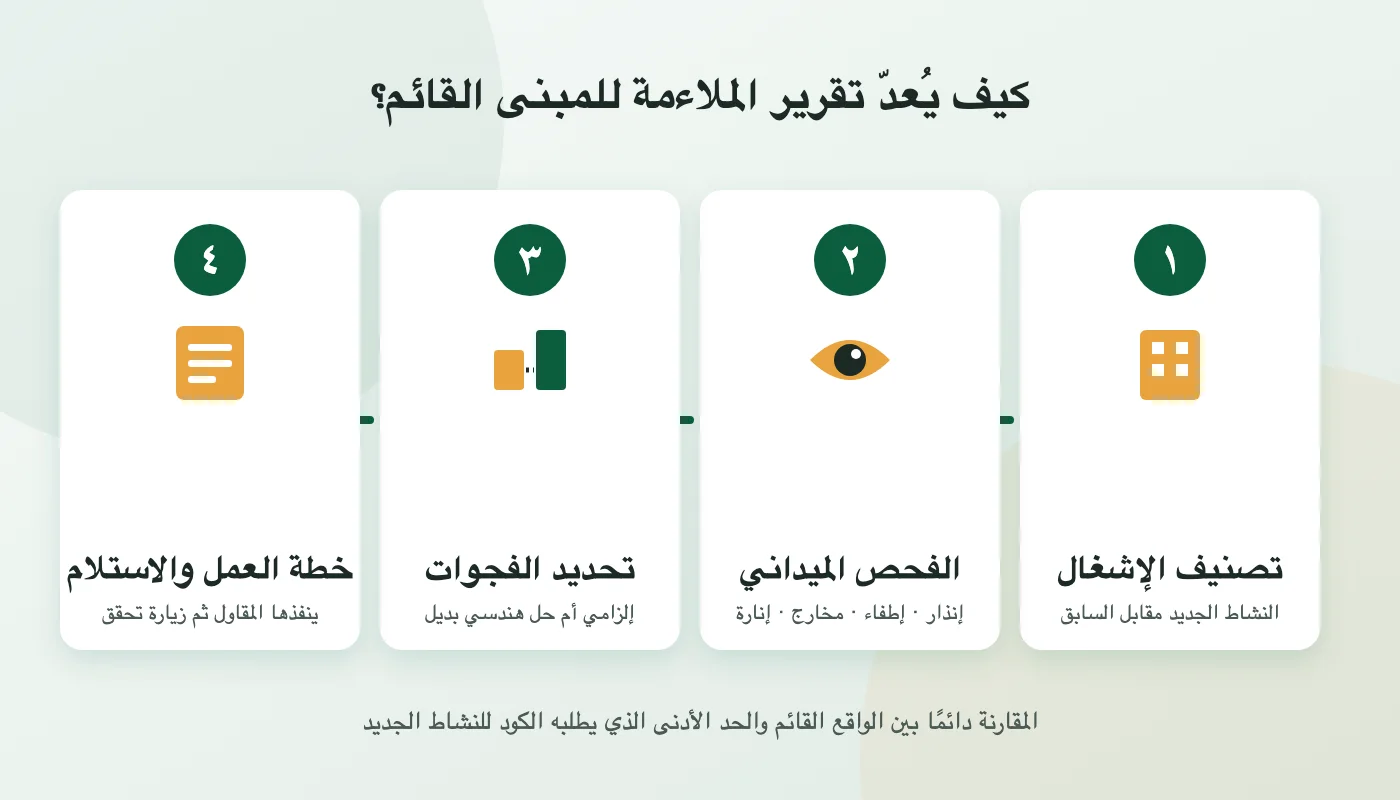

التقرير الذي يعدّه المكتب الهندسي المشرف لمبنى قائم يختلف عن تقرير مبنى جديد في نقطة جوهرية: هو مقارنة بين الواقع القائم والحد الأدنى الذي يطلبه الكود للنشاط الجديد، لا شهادة بأن المبنى يطابق أحدث إصدار حرفيًا. لذلك يمر العمل بأربع مراحل:
- تحديد تصنيف الإشغال الجديد ومقارنته بالسابق، لأن الترخيص مرتبط بالنشاط لا بالمبنى.
- الفحص الميداني لأنظمة الإنذار والإطفاء ووسائل الخروج والفتحات الرأسية والإنارة والعلامات، مع مراجعة سجلات الفحص والاختبار والصيانة.
- تحديد الفجوات وتصنيفها بين ما يلزم تنفيذه حرفيًا وما يمكن معالجته بحل هندسي بديل مقبول.
- خطة عمل مُرتَّبة يستطيع المقاول تنفيذها، ثم زيارة استلام للتحقق قبل تقديم الملف للجهة المختصة.

إن كان النشاط لم يتغيّر والمبنى بحالته، فالأرجح أنك تحتاج تقريرًا فنيًا لا تقرير ملاءمة. وإن كنت في مرحلة تنفيذ أنظمة جديدة، فالخطوة التالية هي تسليم المشروع للدفاع المدني بعد اختبارات القبول. ويساعدك مقال خريطة إجراءات السلامة على اختيار المسار الصحيح من البداية.
سادسًا: أخطاء شائعة تؤخر الموافقة على المباني القائمة
- الاعتماد على ترخيص المستأجر السابق رغم تغيّر النشاط.
- إزالة كواشف أو رؤوس رش قديمة أثناء التشطيب دون بديل.
- تغطية أعمال الحريق (أسقف مستعارة، تغليف مسارات) قبل تفتيشها؛ فالكود لا يسمح بالانتقال لمرحلة تالية قبل اعتماد السابقة، ويوجب كشف أي عمل أُخفي قبل التفتيش.
- غياب سجلات الفحص والاختبار؛ يطلبها المفتش عادة قبل أي شيء آخر.
- إشغال المبنى جزئيًا «مؤقتًا» دون ترخيص مشروط من الجهة المختصة.
وبعد تقييم ملاءمة الأنظمة القائمة للنشاط الجديد، جهّز خطة إخلاء تناسب توزيع المبنى الحالي؛ يساعدك نموذج خطة إخلاء جاهز للطباعة على ترتيب المخارج ونقطة التجمع وأدوار الفريق قبل المعاينة.
الأسئلة الشائعة
هل يلزم المبنى القديم بتركيب شبكة رش آلي بأثر رجعي؟
ليس تلقائيًا. الكود يحدد حالات معينة بحسب تصنيف الإشغال والمساحة والارتفاع، ويقدّر المكتب الهندسي هل يدخل نشاطك ضمنها بعد الفحص الميداني.
من يصدر تقرير سلامة المبنى القائم؟
مكتب هندسي متخصص في مجال الوقاية والحماية من الحريق، ويُقدَّم التقرير للجهة المختصة بكود الحريق.
هل تغيير المستأجر وحده يستدعي تقرير ملاءمة؟
تغيير الإيجار أو الملكية يستوجب ترخيصًا جديدًا. أما الحاجة لتقرير ملاءمة فتُقدَّر بحسب تغيّر الإشغال أو إجراء تعديلات على المبنى.

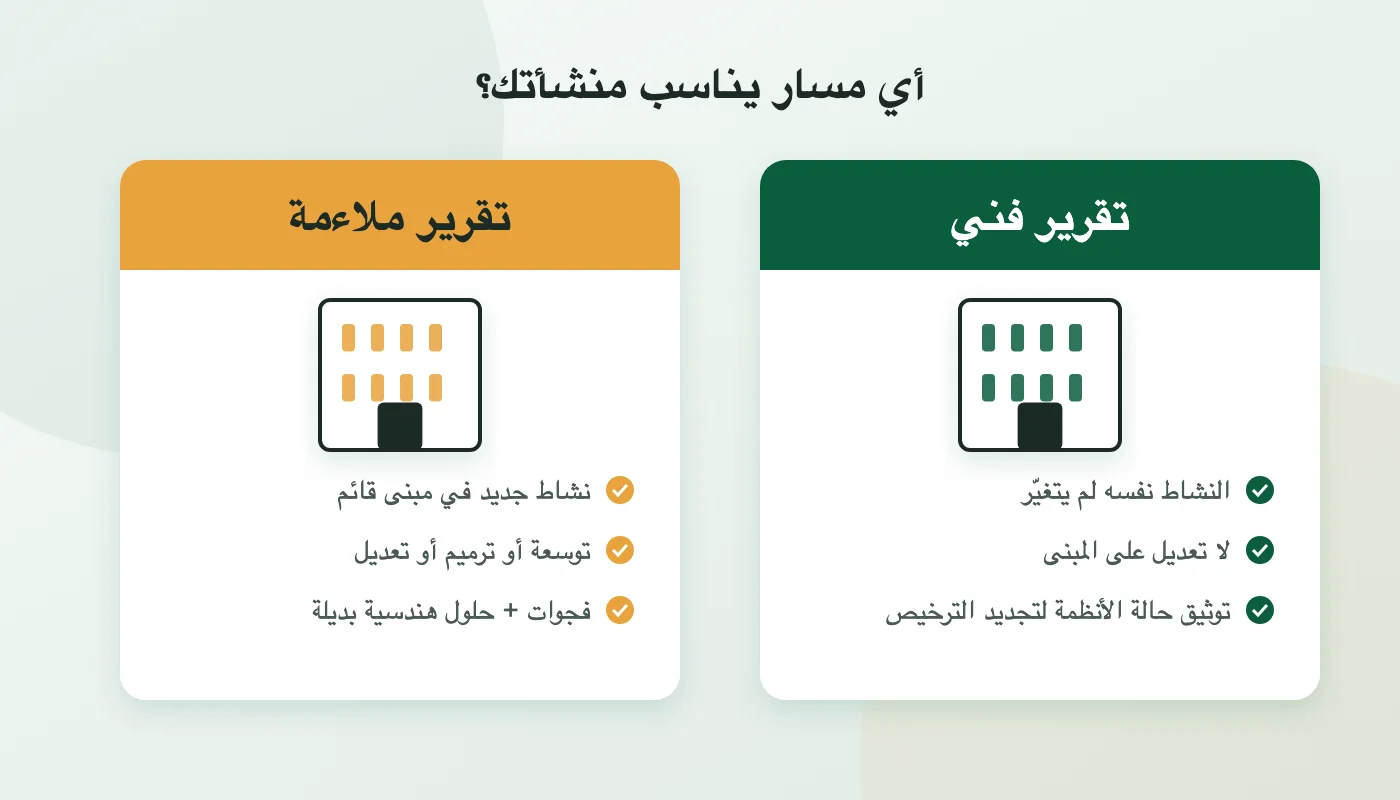

ما الفرق بين تقرير الملاءمة والتقرير الفني؟
التقرير الفني يوثّق حالة أنظمة السلامة لنشاط قائم لم يتغيّر، بينما تقرير الملاءمة يقيّم كفاية الأنظمة القائمة لنشاط جديد أو بعد تعديل، ويقترح الحلول البديلة عند الحاجة.
هل يمكن الإشغال الجزئي أثناء استكمال المتطلبات؟
يعرف الكود ترخيصًا مشروطًا للإشغال الجزئي، ويعامل مرحلة الحلول البديلة كفترة إشغال مؤقتة، وكلاهما بقرار الجهة المختصة لا بتقدير المالك.
وإذا تبيّن أن المبنى القائم يحتاج إلى تعديل توزيع أنظمة الحماية، فالخطوة التالية غالبًا هي تصميم مخطط سلامة معتمد يعكس الوضع الجديد للنشاط قبل التقديم للدفاع المدني.
احصل على تقييم مبناك القائم
يقدّم مكتب دقة الجودة للاستشارات الهندسية تقرير ملاءمة أنظمة الأمن والسلامة للمباني القائمة وتغيير النشاط، بفحص ميداني وخطة عمل واضحة قبل تقديم الملف للجهات المختصة. تواصل عبر واتساب أو اتصل على +966 55 618 5643.
المرجع العام: الكود السعودي للحماية من الحرائق SBC 801 الصادر عن اللجنة الوطنية لكود البناء السعودي (sbc.gov.sa). هذا المقال شرح مبسّط للمبادئ، والمرجع الملزم هو نص الكود الرسمي وقرارات الجهة المختصة.
